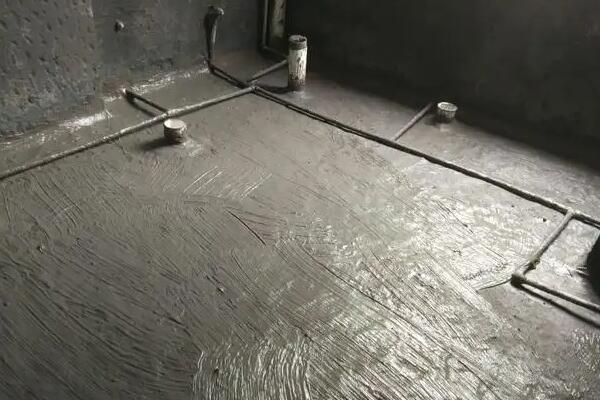

卫生间防水不好会影响整个装修过程,严重时需要返工改造,既浪费材料,又浪费时间。为了避免这些问题,就得做好卫生间防水准备工作,然后按照流程施工,这样才会有好的效果。下面就来介绍下卫生间防水施工准备有哪些?怎么施工?

一、施工准备
1、地垫已做好,穿过厨房和卫生间的地面和地板。所有立管和套管均已完工,并已固定牢固并通过验收。管子四周的缝隙用1:2:4的豆石混凝土填满(地板底部需要挂模板)。
2.地面找平层已完成,标高符合要求,表面应平整、压光、牢固。光滑,无空洞、裂缝、起砂等缺陷,含水率不大于9%。
3.找平层泛滥坡度应为2%(即1:50),其上不得有局部积水。与管壁、转角、根部的交界处应涂抹半径为100mm的均匀、平整、光滑的小圆角,使用专用抹子。所有靠墙的管根都应该用5%(1:20)的坡度摩擦,以免此处积水。
4.防水层基面应清理灰尘和杂物,并将表面残留的砂浆块和凸起部分整平、清扫。对于管根周围不易清洁的部位,可用毛刷清除灰尘等。
5.基层用作防水涂料前,应在管根、地漏、地漏、阴阳角突出地面和墙面等容易渗漏的部位加涂。
6.厨卫间的墙壁应按设计要求和施工规范设置防水件(四周至少卷起300mm)。打磨等缺陷。穿过防水层的管道及固定装置应提前安装好,面层应在距管道50mm以内凹陷5mm,管根应做成半径为10mm的圆弧。
7.根据墙上的50cm标高线,在墙上弹出防水高度线,标出立管与标准地面的交界线,油漆应与此线齐平。
8.操作人员应经过专业培训,持证上岗。一是建设样板房,并通过验收,方可全面开工建设。
二、施工过程
1.基层清洁。涂膜防水层施工前,先用铁锹清除基层表面的灰烬,并用扫帚清理灰尘、沙子等杂物,尤其是管根、地漏和地漏及其他部分应仔细清洁。如果有任何油渍,请使用钢丝刷和砂纸将其清除。基层表面必须平整,凹陷处用水泥腻子填充。
2.细部附加层的施工,用油漆刷蘸取混合好的油漆,均匀涂抹在容易漏水的管根、地漏、阴阳角等薄弱部位,千万不能漏水。 (地面与墙体交界处,涂膜防水,卷起墙体高度250mm)。常温表干4小时后可涂第二道防水涂料,硬干24小时后即可进行大面积防水层施工。每增加一层厚度应为0.6mm。
3.涂装防水层施工。打开防水涂料包装桶,先搅拌均匀。第一层涂膜:将混合好的HB厨卫专用防水涂料用塑料或橡胶刮刀均匀涂抹在已经涂有底漆的基层表面。厚度为0.6mm,应均匀。 0.6~0.8kg/m2为宜。操作时应先墙后地,从内向外进行操作。第二道涂膜:当第一道涂膜固化至不粘手时,按第一道材料的施工方法进行第二道涂膜防水施工。为使涂膜厚度均匀,刮涂的方向必须与第一次刮涂的方向垂直,刮涂量略小于第一次涂,厚度最好0.5毫米。第三层涂膜:第二层涂膜固化后,按照前两次的施工方法,进行第三道刮涂,刮涂量优选0.4~0.5k/ m2(例如设计厚度大于1.5mm时,可进行第四次刷涂)。
4.水试。卫生间、厨房等部位防水层干燥固化后,在门槛处砌砖脊,进行24小时闭水试验,看楼下屋顶是否有湿点。如果没有,则证明防水施工是合格的。
5.去除粗砂结合层为保护防水层,地面防水层可不去除砾石结合层,可用1:1胶水水泥浆清扫结合层,地面防水保护层为建造。之后,在墙面防水层上滚涂防水涂料。未固化时,清除表面干净的2-3mm砂粒,以增加其与面层的附着力。
以上是卫生间防水工艺。对于新装修的业主来说,了解一定的专业装修知识,可以对自己的装修起到事半功倍的效果。
